Realisatie

Realisatie januari-december 2025

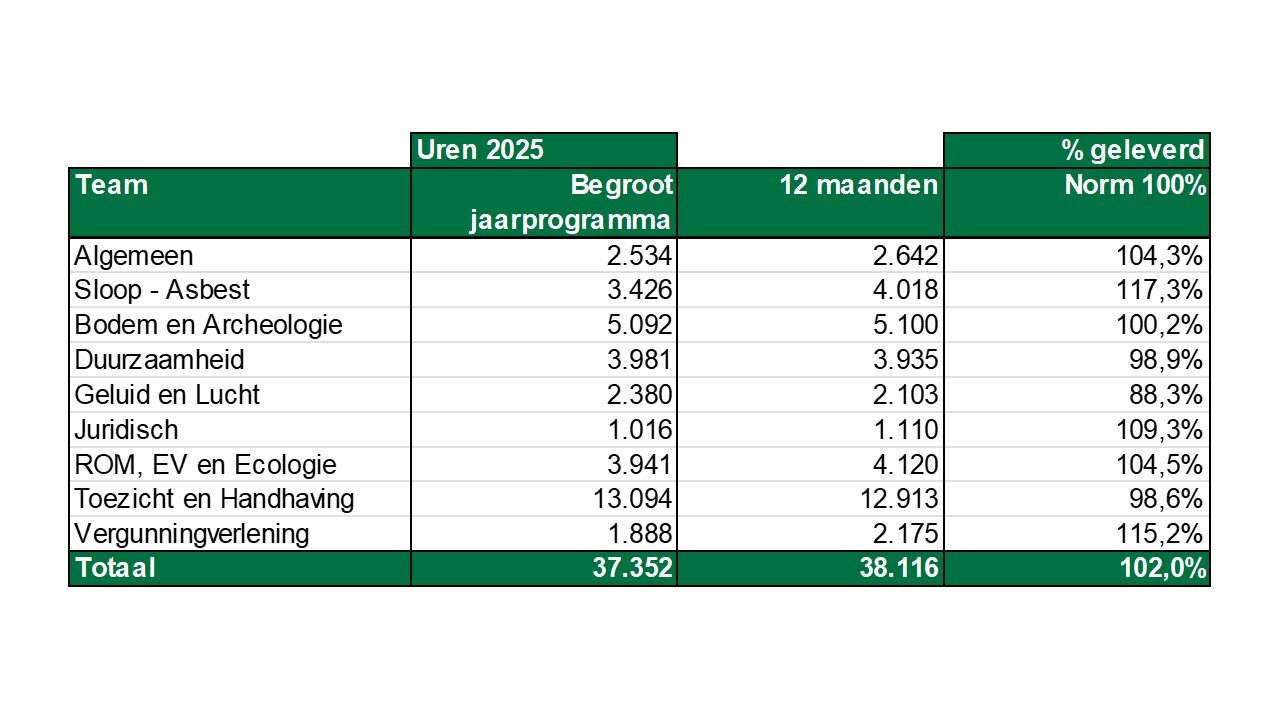

De tabel geeft inzicht in de begrote en gerealiseerde uren over het jaar 2025.  Naast de uren in absolute aantallen, treft u ook de verhouding tussen beide aan in procenten.


Met een realisatie van 102,0% ligt de totale realisatie hoger dan het begrote aantal uren van het jaarprogramma. Op teamniveau varieert de realisatie tussen de 88,3% en 117,3%, dit verschil wordt hoofdzakelijk veroorzaakt door de vraaggestuurde karakter van de werkzaamheden die onder team Sloop – Asbest, Geluid en Lucht en Vergunningverlening vallen.


Een specificatie van de realisatiecijfers kunt u via de volgende linkjes bekijken waarbij het gemiddelde van de onderste twee specificaties uitkomt op een realisatie van 102,0%:

1. Specificatie realisatiecijfers milieu

2. Specificatie realisatiecijfers sloop en asbest

Direct naar

Realisatie Milieu

Slooptaken

Sinds juni 2022 is de Asbesttaak die ODMH voor de gemeente uitvoert uitgebreid. ODMH verzorgt de volledige afhandeling van sloopmeldingen, het toezicht en zo nodig de handhaving t.a.v. bedrijfsmatige en particuliere sloop. Ook valt de informatievoorziening en de afhandeling van klachten onder de overgedragen taken. De realisatie is met 117,3% hoger dan het gemiddeld aantal begrote uren. Dit gaat over de gehele breedte van de taak, dus vergunningverlening, toezicht en handhaving.


Bodem & Archeologie

Op het gebied van thema Bodem & Archeologie ligt de realisatie met 100,2% vrijwel exact op het begrote aantal uren. De realisatie van toezicht Bodem is achtergebleven op de begroting, maar het maatwerk en de raamcontractopdrachten loopt juist voor op de begrote realisatie. Voor de overige producten geldt dat ligt de realisatie binnen of boven de bandbreedte zit.


Duurzaamheid

Op het gebied van thema Duurzaamheid ligt de realisatie met 98.9% fractioneel lager dan het gemiddeld begrote aantal uren. We zijn op veel fronten hard aan de slag geweest, zoals onze inzet voor participatie in de energietransitie, lokale opwek, isoleren en besparen, verduurzaming bedrijventerreinen en de regionale samenwerking voor Groene Hart Circulair. Door een combinatie van personele omstandigheden is de realisatie op vlak van duurzaamheid nét niet op 100% uitgekomen.

Op het vlak van klimaatadaptatie (ook onderdeel van deze uren) is de realisatie achtergebleven op de begroting. In de gemeente Alphen aan den Rijn spelen enkele grote gebiedsontwikkelingen zoals Rijnhavengebied, Gnephoek (5.500 woningen, 60 hectare natuur en water), Euromarkt en Ridderveld. We hebben de gemeente, vaak in meerdere fasen, geadviseerd over klimaataspecten in de ontwikkelingen. Ook waren er daarnaast meer adviezen klimaatbestendig bouwen voor kleinere transformaties, bijvoorbeeld het herbestemmen van terreinen met bedrijfsmatig gebruik naar wonen.

Voor de lokale stresstesten klimaatbestendigheid geldt dat we die niet hebben kunnen uitvoeren, maar wel is inzet geleverd op de voorbereiding voor de uitvoering in 2026. Daarnaast hebben we bijdragen verzorgd voor de Agenda groene leefomgeving en het Lokale hitteplan gezondheid.


Geluid en Lucht

Op het gebied van thema Geluid en Lucht ligt de realisatie met 88,3% lager dan het begrote aantal uren. Dit komt met name door het vraaggestuurde karakter van het werk. Zo is de advisering op kleinere ruimtelijke plannen voor zowel geluid als lucht achtergebleven bij het geplande aantal maar is de urenbesteding aan de geluidsadvisering over grotere advieszaken als handhavingsverzoeken bij warmtepompen en het bestemmingsplan Verkeersmaatregelen Hazerswoude-Dorp groter dan begroot. Ook is vraag vanuit de gemeente om advisering over evenementen en de controle daarvan middel van geluidsmetingen, zowel bemand als onbemand, achtergebleven bij de afspraken zoals deze in het jaarprogramma waren opgenomen.


Juridisch

Op het gebied van thema Juridisch ligt de realisatie met 109,3% hoger dan het gemiddeld begrote aantal uren. Dit komt door het vraag gestuurde karakter van het werk, en een aantal zaken die hierin extra juridische aandacht vragen.

Hoewel de Omgevingswet inmiddels al enkele jaren van kracht is, worden nog altijd veel zaken ter beoordeling aan de juristen voorgelegd vanwege wijzigingen in de wetgeving. De tijd die hiermee gemoeid is, wordt geboekt op het betreffende product en is daardoor niet zichtbaar in deze cijfers.


ROM, Externe Veiligheid en Ecologie

Op het gebied van thema ROM, Externe Veiligheid en Ecologie is de realisatie met 104.5% hoger dan het gemiddelde aantal begrote uren. Dit zit hem met name in een groei in maatwerk milieu bij ruimtelijke ontwikkeling waarin met name de Gnephoek veel tijd vraagt. Daarnaast is ook project “Milieu in Omgevingsplannen" intensiever gebleken dan voorzien. Hiervoor zijn in 2026 dan ook meer uren voor opgenomen.


Toezicht en Handhaving

Op het thema Toezicht en Handhaving ligt de realisatie met 98,6% net iets lager dan het gemiddeld begrote aantal uren. De vooraf afgesproken controles, die noodzakelijk zijn voor een adequaat handhavingsniveau, zijn vrijwel allemaal uitgevoerd. Er zijn enkele kleine uitschieters naar boven en beneden. Zo zijn er twee categorie 5-bedrijven minder gecontroleerd, doordat er bijvoorbeeld aanpassingen zijn gedaan in de milieucategorie of vertrek van een bedrijf. Bij categorie 4 zijn juist vier controles extra uitgevoerd. Dat kan komen doordat een controle van 2024 nog net in 2025 is uitgevoerd, of een wisseling in categorie. In totaal zijn 613 periodieke controles uitgevoerd, waarbij alle milieuaspecten worden gecontroleerd. Daarnaast zijn nog 93 aspectcontroles uitgevoerd. Dit zijn vaak klachtcontroles, bijvoorbeeld naar aanleiding van geluid- of geurklachten. Bij de vraaggestuurde producten, zoals bestuurs- en strafrechtelijk optreden, is het aantal bestede uren lager uitgekomen dan vooraf ingeschat. In het jaarprogramma 2026 is hiermee rekening gehouden door het aantal uren hiervoor naar beneden bij te stellen.


Vergunningverlening

De realisatie binnen het thema Vergunningverlening bedraagt 115,2% en ligt daarmee hoger dan het aantal uren dat was begroot. Dit is het gevolg van het vraaggestuurde karakter van de werkzaamheden.


In 2025 hebben enkele dossiers meer tijd gevergd dan vooraf voorzien. Een voorbeeld hiervan is de actualisatie van de vergunning van een producent van kleefstoffen. Een belangrijk onderdeel van deze actualisatie betreft het scherper vastleggen van luchtemissie-eisen, in lijn met de afspraken uit het Schone Lucht Akkoord, dat ook door de gemeente is ondertekend.
