Realisatie
januari - augustus 2026
De tabellen geven inzicht in de begrote en gerealiseerde uren over de eerste 8 maanden van het jaar. Naast de uren in absolute aantallen, treft u ook de verhouding tussen beide aan in procenten. Na 8 maanden is een totale productie van 66% gewenst.
Met een realisatie van 64,7% ligt de totale realisatie van Milieu lager dan wat er in totaal gemiddeld in het jaarprogramma begroot is.
De grootste uitschieters bij milieu zijn Sloop / Asbest, Duurzaamheid en ROM, EV en Ecologie. De onder productie bij o.a. de team Vergunningverlening en Toezicht en Handhaving compenseren de overproductie van de hiervoor genoemde teams.
De specificatie van de realisatie cijfers zijn te downloaden via de volgende linkjes waarbij het gemiddelde van de onderste twee specificaties uitkomt op een realisatie van 64,7%.
1. Tabellen milieu Krimpenerwaard 8MR 2026
2. Tabellen BWT Krimpenerwaard 8MR 2026
Direct naar

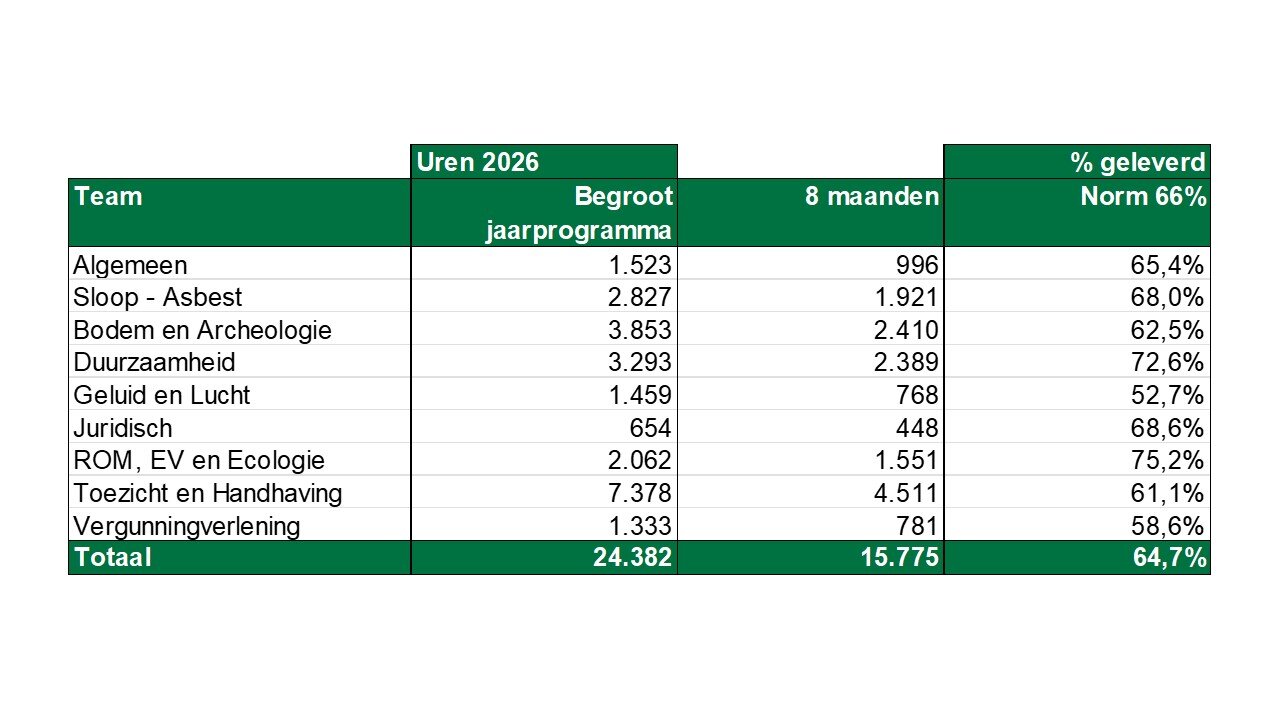

Realisatie Milieu

Asbest
Voor de werkzaamheden op het gebied van asbest ligt het gerealiseerde aantal uren momenteel op het gemiddelde begrotingsniveau. Dit is grotendeels te verklaren doordat het toezicht op sloopmeldingen een vraaggestuurd product is. De omvang van deze werkzaamheden wordt daarmee in belangrijke mate bepaald door het aantal meldingen dat wordt ingediend en ligt slechts beperkt binnen onze beïnvloedingssfeer.
Deze ontwikkeling laat zien dat de inzet op asbest sterk afhankelijk is van de vraag uit de markt en de overtredingen die tijdens het toezicht worden geconstateerd. Juist bij deze werkzaamheden vinden wij het van belang om, wanneer sprake is van overtredingen, voldoende ruimte te houden om door te pakken. De handhaving die uit het vraaggestuurde toezicht voortkomt, kunnen we niet vooraf sturen. Het is daarom goed dat de beschikbare capaciteit voldoende aansluit bij de daadwerkelijke instroom en de handhavingsopgave die daaruit ontstaat.
Bodem en Archeologie
Voor bodem en archeologie bedraagt de realisatie 62,5% van de begroting en blijft daarmee enigszins achter op de planning. De inzet voor archeologieproducten (BA.14) en bodemadviezen (BA.01) lopen iets achter op schema. De meldingen voor het toepassen van grond (BA.22.6 en BA.22.7) blijven duidelijk achter op de begrote aan uren uit het jaarprogramma.
Tegelijkertijd zien we een hogere vraag naar werkzaamheden voor MBA Saneren (BA.22.1) en Graven boven interventiewaarde (BA.22.3). Omdat deze werkzaamheden vraaggestuurd zijn, is de uiteindelijke realisatie afhankelijk van het aantal aanvragen dat gedurende het jaar wordt ontvangen.
Duurzaamheid
De realisatie voor duurzaamheid bedraagt 72,6% van de begrote uren en ligt daarmee voor op de planning. Dit percentage geeft echter een enigszins vertekend beeld. De hogere realisatie wordt voornamelijk veroorzaakt door een bovengemiddelde inzet voor de MCO en de aanvullende ondersteuning die aan het begin van het jaar is geleverd tijdens de coalitieonderhandelingen.
Alle betrokken gemeenten zijn over de urenoverschrijding van de MCO geïnformeerd en er wordt bekeken hoe met deze extra inzet om te gaan binnen de beschikbare middelen en gemaakte afspraken. Het project Warmteprogramma Krimpenerwaard is inmiddels uitbesteed aan een externe partij. Hierdoor is de benodigde inzet vanuit de ODMH lager dan waarmee bij het opstellen van het jaarplan rekening werd gehouden. Voorgesteld is om een deel van de vrijgevallen uren in te zetten voor de MCO-werkzaamheden.
De meeste overige projecten verlopen volgens planning. Voor projecten zoals Zon op dak VvE's en de aanpak circulaire economie op bedrijventerreinen wordt in de komende periode nog een intensivering van de inzet verwacht. Het blijft echter mogelijk dat de uiteindelijke urenbesteding voor deze projecten onder de begrote uren uitkomt.
Klimaatadaptatie
Binnen klimaatadaptatie ligt de realisatie licht voor op de planning. Op basis van de huidige inzichten verwachten we aan het einde van het jaar iets meer uren te realiseren dan oorspronkelijk begroot.
Het zwaartepunt van de werkzaamheden lag in de eerste helft van het jaar. In deze periode zijn de stresstesten uitgewerkt, de risicodialogen uitgevoerd en is het document met quickwins voor woningbouwverenigingen opgeleverd. In de tweede helft van het jaar richten de werkzaamheden zich op het opstellen van een nieuwe klimaatadaptatiestrategie en de evaluatie van de huidige strategie.
Geluid en Lucht
Voor geluid en lucht bedraagt de realisatie 52,7% van de begrote uren en blijft daarmee achter op de begrote aantal uren. Dit wordt voornamelijk veroorzaakt door een lagere vraag naar advisering bij ruimtelijke plannen. Daarnaast blijven het aantal hogerewaardenbesluiten en de adviezen over afgewogen hogere geluidwaarden achter bij de verwachtingen.
Juridisch
Voor juridische werkzaamheden bedraagt de realisatie 68,6% van de begrote uren. De geleverde uren liggen iets boven het verwachte niveau voor deze periode van het jaar. Op basis van de huidige inzichten ontwikkelt de uitvoering zich verder conform verwachting.
ROM, Externe Veiligheid en Ecologie
Voor ROM, Externe Veiligheid en Ecologie bedraagt de realisatie 75,2% van de begrote uren. De geleverde uren liggen een stuk hoger dan het gemiddeld begrote aantal uren. De hogere inzet wordt voornamelijk veroorzaakt door een toename van het aantal BOPA-beoordelingen en maatwerkverzoeken.
Ten opzichte van dezelfde periode vorig jaar is het aantal BOPA-aanvragen met circa 57% gestegen, van 28 naar 44 aanvragen. Ook de inzet voor maatwerkproducten is fors toegenomen, van 215 naar 404 uur.
Waar vorig rapportage Ecologie en Externe Veiligheid nog achter liepen zijn die aardig bijgetrokken, en behalen we daar cijfermatig geen voordeel meer mee omdat het de plus bij ROM niet compenseert.
Toezicht en Handhaving
Voor toezicht en handhaving bedraagt de realisatie 61,1% en ligt daarmee vrijwel in lijn met het gemiddelde begrotingsniveau voor deze periode.
De periodieke milieucontroles verlopen conform verwachting.
Het aantal bestuursrechtelijke handhavingstrajecten blijft vooralsnog beperkt. Deze werkzaamheden zijn vraaggestuurd. Tot op heden zijn vier voornemens tot oplegging van een last onder dwangsom voorbereid en is slechts één geval een definitieve last onder dwangsom opgelegd.
De inzet voor strafrechtelijke handhaving blijft achter bij de begroting. Deze uren zullen naar verwachting niet volledig geleverd worden.
Op basis van de huidige inzichten verwachten wij dat de totale realisatie aan het einde van het jaar rond de 100% zal uitkomen.
Vergunningverlening
Voor vergunningverlening bedraagt de realisatie 58,6% van de begrote uren en blijft daarmee achter bij het gemiddelde begrotingsniveau. Dit hangt samen met het vraaggestuurde karakter van de werkzaamheden.
De productie wordt actief gemonitord. Indien de ontwikkelingen daar aanleiding toe geven, zullen wij tijdig met de gemeente in overleg treden.
