Realisatie
januari - augustus 2026
De tabel geeft inzicht in de begrote en gerealiseerde uren over de eerste 8 maanden van het jaar. Naast de uren in absolute aantallen, treft u ook de verhouding tussen beide aan in procenten. Na 8 maanden is een totale productie van 66 % gewenst.
Met een realisatie van respectievelijk 65,9 % en 64,3 % ligt de realisatie van Milieu en BWT redelijk in lijn met wat er gemiddeld na 8 maanden in het jaarprogramma begroot is.
De grootste uitschieter bij milieu is Vergunningverlening, hierbij gaat het om een vraaggestuurd product waar we nagenoeg geen invloed op hebben. Daarnaast is de productie bij ROM, EV en Ecologie hoger dan verwacht, ook hier gaat het om een vraaggestuurd product, de BOPA. We zullen in de loop van het jaar goed in de gaten moeten houden of we de afgesproken uren niet gaan overschrijden.
De specificatie van de realisatie cijfers zijn te downloaden via de volgende linkjes:
Direct naar
Realisatie BWT
Realisatie Milieu

Bodem en Archeologie
De werkzaamheden op het gebied van Bodem en Archeologie liggen met een realisatie van 66,8% in lijn met het begrote aantal uren. Op de producten BA.05.2 en BA.25 is sprake van een achterstand in het toezicht. Daar staat tegenover dat de inzet op adviezen en meldingen iets boven de prognose ligt. Op basis van de huidige ontwikkelingen verwachten wij de begrote uren voor 2026 volledig te realiseren.
Duurzaamheid
De realisatie van de werkzaamheden binnen het thema Duurzaamheid bedraagt per 31 augustus 66,1% van het begrote aantal uren. Daarmee verloopt de uitvoering nagenoeg conform planning. Ten opzichte van de vorige rapportage is een duidelijke inhaalslag gemaakt.
De uitvoering van de Lokale Energiestrategie (LES) is na een tijdelijke vertraging weer opgepakt. Daarnaast is de Doelgroepenaanpak conform de geactualiseerde planning halverwege het jaar gestart. Het project Groene Hart Circulair heeft in de eerste helft van het jaar relatief veel capaciteit gevraagd. Door her prioritering van werkzaamheden verwachten wij voor de resterende maanden een lagere inzet op dit project.
Enkele projecten vragen meer inzet dan oorspronkelijk begroot, waaronder het MCO en de werkzaamheden rondom Natuur- en Duurzaamheidseducatie. Met name binnen het MCO ligt de urenbesteding hoger dan voorzien. De betrokken gemeenten zijn hierover geïnformeerd. Per gemeente wordt bekeken hoe met deze aanvullende inzet wordt omgegaan en op welke wijze eventuele overschrijdingen binnen de beschikbare middelen en gemaakte afspraken kunnen worden opgevangen.
Door gezamenlijk prioriteiten te stellen en capaciteit tussen projecten te verschuiven, sluit de totale inzet goed aan bij de gemeentelijke vraag en de beschikbare begroting. Op basis van de huidige inzichten verwachten wij de werkzaamheden in 2026 nagenoeg binnen de begrote uren af te ronden.
Klimaatadaptatie
De werkzaamheden op het gebied van klimaatadaptatie verlopen conform planning. De eerste maanden van 2026 zijn benut voor het opstellen van storymaps naar aanleiding van de klimaatstresstesten. In het vervolg van het jaar wordt gewerkt aan onderdelen van de nieuwe klimaatstrategie en aan een evaluatie van de gebiedspaspoorten.
Geluid en Lucht
De realisatie van de werkzaamheden binnen Geluid en Lucht bedraagt 63,1% van het begrote aantal uren en liggen daarmee iets achter op de planning. De afronding van diverse hogere waardenprocedures heeft geleid tot een iets hogere realisatie. Activiteiten zoals geluidsanering, maatwerkvoorschriften en geluidsmetingen blijven nog enigszins achter. Dit hangt voornamelijk samen met het seizoensgebonden karakter van deze werkzaamheden.
Juridisch
De werkzaamheden binnen het taakveld Juridisch laten een realisatie zien van 66,3% van het begrote aantal uren. Hiermee wordt aangesloten bij de gemiddelde norm voor deze periode van het jaar.
Wel verdient aandacht dat het product 'Besluit naar aanleiding van een handhavingsverzoek' inmiddels het volledige aantal begrote uren heeft bereikt.
ROM, Externe Veiligheid en Ecologie
Met een realisatie van 72,0% ligt de inzet binnen ROM, Externe Veiligheid en Ecologie boven de begrote uren. De belangrijkste oorzaak is de sterke toename van het aantal BOPA-aanvragen. Tot en met augustus zijn 50 BOPA's behandeld, tegenover 25 in dezelfde periode vorig jaar. Hoewel op andere producten sprake is van een lagere inzet, compenseert dit de extra werkzaamheden rondom de BOPA's onvoldoende.
Toezicht en Handhaving Bedrijven
De realisatie binnen Toezicht en Handhaving Bedrijven bedraagt momenteel 61,3% van het begrote aantal uren en blijft daarmee achter op het begrote aantal uren.
De periodieke milieucontroles binnen categorie 2 en 3 verlopen conform verwachting. Bij de controles binnen categorie 4 en 5 is sprake van een achterstand. Omdat deze controles vooraf zijn ingepland, verwachten wij dat de productie aan het einde van het jaar nagenoeg volledig zal zijn gerealiseerd.
Het aantal bestuursrechtelijke handhavingstrajecten blijft vooralsnog beperkt. Deze werkzaamheden zijn vraaggestuurd. Tot op heden zijn twee voornemens tot oplegging van een last onder dwangsom voorbereid vanwege het zonder vergunning in werking zijn van een inrichting. In één geval heeft de ondernemer voorafgaand aan verzending alsnog een vergunningaanvraag ingediend, waardoor verdere handhaving niet nodig was. Het tweede voornemen is wel verzonden.
Ook de vraaggestuurde aspectcontroles blijven licht achter bij de planning. In de komende periode worden nog diverse afvalwaterbemonsteringen uitgevoerd, waardoor naar verwachting extra uren op dit product worden gerealiseerd.
Binnen product TH23 is eveneens sprake van een beperkte achterstand. Verwacht wordt dat deze gedurende het jaar wordt ingelopen door een verschuiving van de focus van energiecontroles naar de gemeente Bodegraven-Reeuwijk.
Op basis van de huidige voortgang verwachten wij dat de totale productie voor Toezicht en Handhaving gedurende het jaar alsnog volledig wordt gerealiseerd.
Vergunningverlening
De realisatie binnen Vergunningverlening bedraagt 80,1% van het begrote aantal uren en ligt daarmee boven het gemiddelde voor deze periode van het jaar. Dit wordt verklaard door het vraaggestuurde karakter van de werkzaamheden. In de eerste helft van het jaar zijn meer aanvragen ontvangen voor omgevingsvergunningen voor milieubelastende activiteiten (VV.01) dan vooraf was voorzien.
De ontwikkeling wordt nauwlettend gemonitord. Indien de hogere instroom zich voortzet, zullen wij tijdig in overleg treden met de betreffende gemeente.

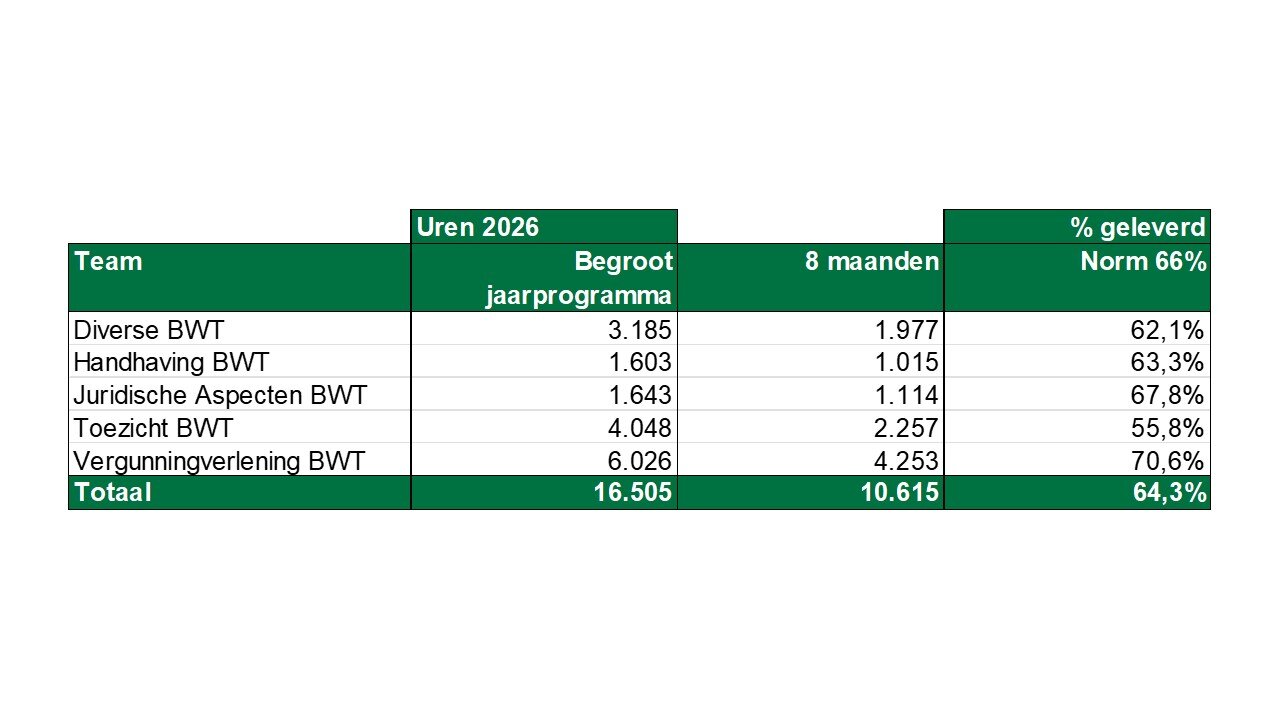

Realisatie BWT

Diverse BWT
De realisatie binnen Diverse BWT bedraagt 62,1% en blijft daarmee licht achter bij het gemiddelde begrote percentage van 66%. Dit verschil wordt voornamelijk veroorzaakt door een lagere productie op de volgende onderdelen:
OOBWT.3 Vooroverleg: 52%
OOBWT.2 Intaketafel: 31%
Wij blijven deze ontwikkeling monitoren. Op basis van de huidige verwachtingen gaan wij er echter vanuit dat de totale productie binnen Diverse BWT aan het einde van het jaar nagenoeg volledig wordt gerealiseerd.
Handhaving BWT
De realisatie binnen Handhaving BWT bedraagt 63,3% en ligt daarmee onder de norm van 66% voor deze periode van het jaar. Op basis van de huidige planning verwachten wij dat de productie aan het einde van het jaar conform begroting zal uitkomen.
Juridische Aspecten BWT
Voor Juridische Aspecten BWT bedraagt de realisatie 67,8% van het begrote aantal uren. Deze realisatie ligt boven de norm van 66% voor deze periode van het jaar.
Daarbij merken wij op dat de producten Hoger beroep en Besluit op Woo-verzoek de begrote uren inmiddels ruimschoots hebben overschreden.
Toezicht BWT
Met een realisatie van 55,8% blijft Toezicht BWT aanzienlijk achter op het gemiddelde begrote uren. De ontwikkeling van de JEV wordt nauwgezet gevolgd. Op basis van de huidige inzichten verwachten wij dat de geplande productie gedurende het jaar alsnog wordt gerealiseerd.
Vergunningverlening BWT
De realisatie binnen Vergunningverlening BWT bedraagt 70,6% en ligt daarmee boven het gemiddelde begrote percentage van 66%. Gezien het feit dat deze rapportage betrekking heeft op acht van de twaalf maanden, kan worden geconcludeerd dat de realisatie van het merendeel van de vergunningproducten op schema of boven verwachting gerealiseerd zullen worden.
Met name de vergunningen binnen de categorieën € 50.000 tot € 500.000 laten een sterke realisatie zien. De achterblijvende realisatie concentreert zich voornamelijk bij enkele Wkb-producten en grotere bouwprojecten boven € 500.000. Daarnaast is sprake van een verschuiving naar middelgrote en grotere bouwinitiatieven waarvoor niet volledig in de begroting was voorzien. Per saldo blijft de productie binnen Vergunningverlening BWT goed op niveau.
