Realisatie
januari - febuari 2026

De gerapporteerde cijfers geven inzicht in de begrote en gerealiseerde uren over de eerste 2 maanden van het jaar. Naast de uren in absolute aantallen, treft u ook de verhouding tussen beide aan in procenten. Na 2 maanden is een totale productie van 16% gewenst.


Met een realisatie van respectievelijk 16,3% en 17,9% ligt de realisatie van Milieu en BWT hoger dan wat er gemiddeld in het jaarprogramma begroot is.


De achterstand bij het team Bodem en Archeologie en Toezicht en Handhaving wordt enerzijds veroorzaakt door het vraag gestuurde karakter van de producten en anderzijds omdat er minder controles uitgevoerd zijn dan er gemiddeld begroot is. De verwachting is dat deze achterstand de komende maanden wordt ingelopen.


De hogere realisatie bij BWT wordt veroorzaakt door de teams Diverse BWT en Juridische aspecten. Dit is het gevolg van meer vooroverleg en veel bezwaarzaken zijn afgerond.


Een specificatie van de realisatiecijfers kunt u downloaden via de volgende linkjes:

1. Specificatie realisatie milieu

2. Specificatie realisatie BWT


Direct naar

Realisatie BWT

Realisatie Milieu

Bodem & Archeologie

​​​​​​​Voor werkzaamheden op het gebied van Bodem en Archeologie is het geleverde aantal uren met 12,0% lager dan het gemiddelde aantal begrote uren. Dit komt met name door het vraag gestuurde karakter van het werk, waarbij de eerste 2 maanden van het jaar vaak wat rustiger zijn.


Duurzaamheid

Voor werkzaamheden op het gebied van Duurzaamheid is het geleverde aantal uren met 18,7% hoger dan het gemiddelde aantal begrote uren. In deze eerste maanden is het vervolg op bodemenergie afgerond en zijn we voortvarend van start gegaan met het wijkproject rondom aardgasvrije oplossingen, zowel op het gebied van proces als communicatie. Daarnaast zijn in januari en februari al diverse ad hoc vragen rondom MKB-ondersteuning opgepakt en afgerond. Een aantal gastlessen natuur- en duurzaamheidseducatie, die eind 2025 is gegeven, is in rekening gebracht en komt dus terug in de rapportages. Ook is een vliegende start gemaakt rondom circulaire economie. Hierdoor vallen de tot nu toe gerealiseerde uren iets hoger uit dan begroot. Op basis van de huidige voortgang en planning verwachten we de komende maanden goed op koers te blijven.


Geluid en Lucht

Voor werkzaamheden op het gebied van Geluid en Lucht is het geleverde aantal uren met 17,1% hoger dan het gemiddelde aantal begrote uren. Met name de geluidadvisering over de voortgang van het Verkeercirculatieplan en de geluidsaneringsprojecten zorgen voor een iets hogere realisatie.


Juridisch

Voor werkzaamheden op het gebied van Juridisch is het geleverde aantal uren met 25,1% hoger dan het gemiddeld aantal begrote uren. Dit komt door het vraag gestuurde karakter van het werk. Daarnaast worden door het in werking treden van de Omgevingswet veel juridische adviezen gegeven. De tijd die hiermee gemoeid is, wordt verantwoord op het betreffende product en is dus niet zichtbaar binnen deze cijfers.



ROM, Externe Veiligheid en Ecologie

Voor werkzaamheden op het gebied van ROM, Externe Veiligheid en Ecologie is het geleverde aantal uren met 22,4% hoger dan het gemiddeld aantal begrote uren. Dit zit hem met name in ROM uren, waar in de eerste maanden een aantal haastklussen met prioriteit behandeld moesten worden. Dit verwachten wij de komende maanden niet weer.
Daarnaast zitten er veel uren in het project Milieu in Omgevingsplannen, wat zorgt voor een kleine plus.


Toezicht en Handhaving

Voor werkzaamheden op het gebied van Toezicht en Handhaving is het geleverde aantal uren met 13,9% lager dan het gemiddeld aantal begrote uren. Dit komt met name door een achterstand bij de categorie 3 controles en 4 controles, daarnaast zijn er minder aspectcontroles uitgevoerd dan begroot. Tot nu toe hebben we ook nog niet bestuurs-, of strafrechtelijk hoeven op te treden. In de komende maanden zullen extra controles worden uitgevoerd, de verwachting is dat we de begrote uren wel zullen leveren.


Vergunningverlening
Voor werkzaamheden op het gebied van Vergunningverlening is het geleverde aantal uren met 18,8% hoger dan het gemiddeld aantal begrote uren. De verklaring hiervoor is het vraag gestuurde karakter van het vergunningenwerk. De productie wordt gemonitord en indien nodig zullen we tijdig in overleg gaan met de gemeente.

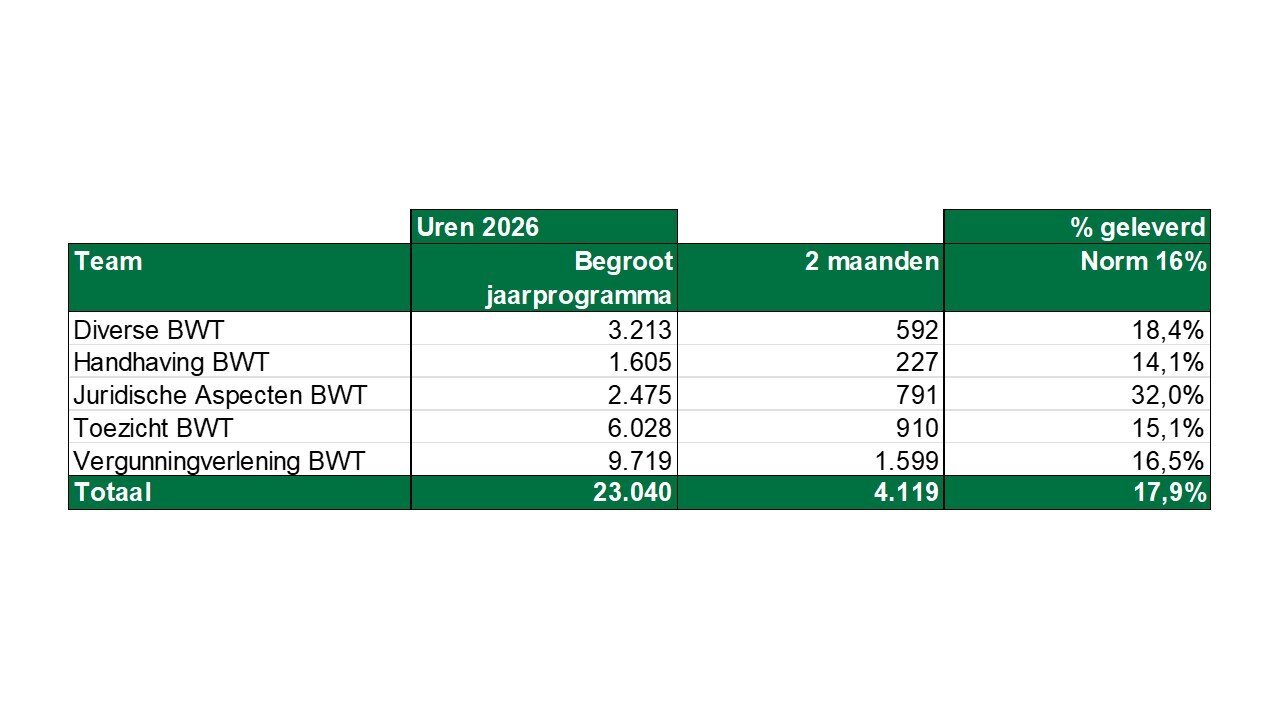

Realisatie BWT

Diverse BWT

Voor werkzaamheden op het gebied van Diverse BWT is het geleverde aantal uren met 18,4% hoger dan het gemiddeld begrote aantal uren (16%). Dit is voornamelijk toe te schrijven aan de post OOBWT.3 Vooroverleg (23%).


Handhaving BWT

Voor werkzaamheden op het gebied van Handhaving BWT is het geleverde aantal uren met 14,1% lager dan het gemiddeld begrote aantal uren. De verwachting is dat de realisatie zal oplopen en het begrootte aantal uren gehaald zal worden.


Juridische aspecten BWT

Voor werkzaamheden op het gebied van Juridische aspecten is het geleverde aantal uren met 32,0% een stuk hoger dan het gemiddeld aantal begrote uren. Hier zijn veel bezwaarzaken afgerond, met als gevolg hogere cijfers.


Toezicht BWT

Voor werkzaamheden op het gebied van Toezicht BWT is het geleverde aan uren met 15,1% lager dan het gemiddeld aantal begrote uren. Er wordt nog steeds gebouwd in Westergouwe wat ervoor zorgt dat wij verwachten in lijn te blijven met de begroting.


Vergunningverlening BWT
Voor werkzaamheden op het gebied van Vergunningverlening BWT is het aantal geleverde uren met 16,5% vrijwel gelijk aan het gemiddeld begrote aantal uren van 16%. Een diepgaande analyse op productniveau is op dit moment nog niet zinvol, omdat we vroeg in het jaar zitten en de beschikbare data daardoor een vertekend beeld kan geven. Benoemenswaardig is het product BVV.02.1 – Vergunning omgevingsplanactiviteit niet zijnde bouw (zoals vergunningsvrij bouwen, kap, uitrit, reclame). Dit product staat na de eerste 2 maanden momenteel op 26%. Het is belangrijk om te benadrukken dat deze producten vraaggestuurd zijn.
