Realisatie
januari - februari 2026

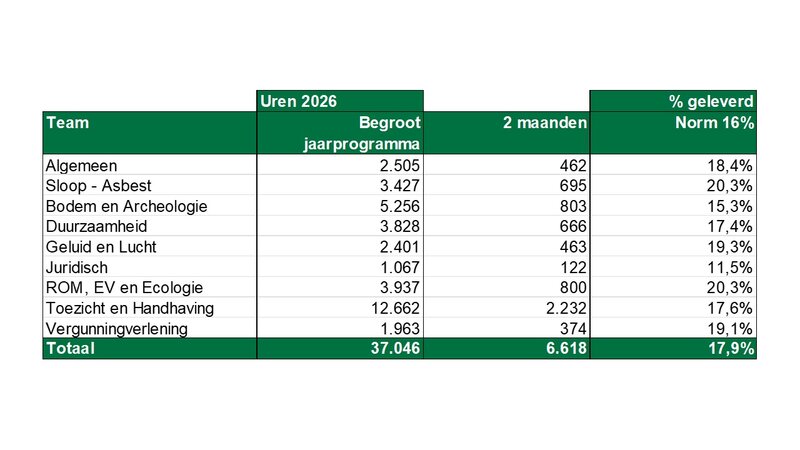

De tabel geeft inzicht in de begrote en gerealiseerde uren over de eerste 2 maanden van het jaar.  Naast de uren in absolute aantallen, treft u ook de verhouding tussen beide aan in procenten. Na 2 maanden is een totale productie van 16% gewenst.


Met een realisatie van 17,9% ligt de totale realisatie hoger dan het begrote aantal uren van het jaarprogramma. Op teamniveau varieert de realisatie tussen de 11,5% en 20,3%, dit verschil wordt hoofdzakelijk veroorzaakt door de vraag gestuurde karakter van de werkzaamheden die onder team Sloop – Asbest, Geluid en Lucht en Vergunningverlening vallen.


De specificatie van de realisatie cijfers zijn te downloaden via de volgende linkjes waarbij het gemiddelde van de onderste twee specificaties uitkomt op een realisatie van 17,9%:

1. Realisatie milieu

2. Realisatie asbest en sloop

Direct naar

Realisatie Milieu

Slooptaken
Sinds juni 2022 heeft de ODMH een groter takenpakket rondom asbest gekregen. ODMH verzorgt de volledige afhandeling van sloopmeldingen, het toezicht en zo nodig de handhaving t.a.v. bedrijfsmatige en particuliere sloop. Ook valt de informatievoorziening en de afhandeling van klachten onder de overgedragen taken. De praktijk laat zien dat de werkdruk hoog is; na twee maanden ligt de realisatie met 20,3% al boven het gemiddelde. Omdat het aantal sloopmeldingen vraaggestuurd is, merken we dat het momenteel erg druk is in de uitvoering.


Bodem & Archeologie
Voor werkzaamheden op het gebied van Bodem en Archeologie is het geleverde aantal uren met 15,3% lager dan het gemiddelde aantal begrote uren. Dit komt met name door het vraaggestuurde karakter van het werk, waarbij de eerste 2 maanden van het jaar vaak wat rustiger zijn.


Duurzaamheid
Op het gebied van Duurzaamheid ligt de realisatie met 17,4% hoger dan het gemiddelde aantal begrote uren. Dit komt met name door een piek voor de inzet op participatie, dat deels vraaggestuurd is. De verwachting is dat ook de inzet op participatie de komende periode weer meer in lijn komt met de begroting. Mocht dit niet het geval zijn, dan treden we in overleg met de gemeente om te bepalen waar zij prioriteit aan willen geven in de verdere inzet van uren. Daarnaast zijn deze maanden de voorbereidingen voor het project Duurzame wijk in volle gang. Onze inzet hierop is na maart niet meer nodig.


Op het gebied van klimaatadaptatie loopt de realisatie in lijn met de verwachting, waarbij vooral inzet is gepleegd op het gemeentelijke hitteplan. De advisering over klimaatadaptatie ten aanzien van specifieke ruimtelijke ontwikkelingen loopt voor op het begrote aantal. Dit is een vraaggestuurd onderdeel van onze dienstverlening.


Geluid en Lucht
Voor werkzaamheden op het gebied van Geluid en Lucht is de realisatie met 19,3% hoger dan de gemiddelde begroting. Dit komt met name door het afronden van een aantal hogere waardenprocedures. Daarnaast zijn er al diverse ontheffingen voor geluidshinder afgegeven, waardoor ook op dit onderdeel de realisatie voorloopt. De onderdelen met betrekking tot evenementen (zowel advisering als geluidsmetingen) zijn seizoensgebonden en spelen in de eerste 2 maanden van het jaar nog nauwelijks.


Juridisch
Voor werkzaamheden op het gebied van Juridisch is het geleverde aantal uren met 11,5% lager dan het gemiddeld aantal begrote uren. Dit komt door het vraag gestuurde karakter van het werk. Daarnaast worden door het in werking treden van de Omgevingswet veel juridische adviezen gegeven. De tijd die hiermee gemoeid is, wordt verantwoord op het betreffende product en is dus niet zichtbaar binnen deze cijfers.



ROM, Externe Veiligheid en Ecologie
Op het gebied van ROM, Externe Veiligheid en Ecologie is de realisatie met 20,3% hoger dan  het gemiddelde aantal begrote uren. Dit zit hem met name in de uren voor de Gnephoek waar de vraag nu in het bijzonder hoog is. Waarbij ook de uren van alle specialisten van Expertise binnen dit team worden afgerekend. Daarnaast zitten er veel uren in het project Milieu in Omgevingsplannen, wat zorgt voor een kleine plus.


Toezicht en Handhaving
Voor werkzaamheden op het gebied van Toezicht en Handhaving van bedrijven is de realisatie met 17,6% hoger dan het gemiddelde aantal begrote uren. Dit komt vooral doordat we wat voorlopen met de categorie 2 controles. Er zijn nog geen categorie 5 bedrijven gecontroleerd. Dat heeft te maken met het feit dat we er een keer per jaar komen en ze vorig jaar wat later in het jaar bezocht zijn. De aspectcontroles (vraag gestuurd) lopen nog achter. Vaak komen er in de zomerperiode meer klachten binnen, waardoor we meer aspectcontroles zullen gaan uitvoeren. Tot nu toe hebben we één voornemen last onder dwangsom opgelegd, dat had te maken met het afvoeren van bakdampen bij een horeca inrichting. De verwachting is dat we 100% zullen leveren.


Vergunningverlening
Op het gebied van Vergunningverlening is de realisatie met 19,1% hoger dan het gemiddelde aantal begrote uren. De verklaring hiervoor is het vraaggestuurde karakter van het vergunningenwerk. De productie wordt gemonitord en indien nodig zullen we tijdig in overleg gaan met de gemeente.
